Подготовка на парцела: какво да направите преди строежа

Правилната подготовка на терена спестява време и предотвратява забавяния при строителството. Научете как да организирате достъпа, почистването и временните връзки.

6 август 2026 г.6 мин. четене

Закупуването на парцел за строителство е ключова стъпка към създаването на Вашия нов дом. Често обаче след финализиране на сделката инвеститорите бързат да преминат към същинския строеж, пропускайки задължителния етап на предварителната подготовка на терена. Липсата на ясен план преди появата на първите машини създава предпоставки за забавяния, технически затруднения и непредвидени разходи.

Подготовката на имота не се изчерпва само с косене на тревата или премахване на няколко храста. Тя включва пълно почистване, обезпечаване на транспортен достъп, осигуряване на временни ресурси и правилно зониране на терена. Всяка една от тези дейности спомага за гладкото протичане на строителния процес и защитава бъдещата конструкция.

Принципна схема на подготвената площадка. Разположението на зоните зависи от формата на имота и от посоката, от която влиза техниката.

Почистване на терена и обработка на почвата

Първата практическа задача е пълното почистване на парцела от растителност, камъни, битови отпадъци и стари постройки. Буйната растителност пречи на геодезическите измервания и трасирането на сградата. Ако на терена има дървета, преценете внимателно кои от тях трябва да бъдат отстранени и кои могат да бъдат запазени, без да пречат на фундамента или на движението на строителната техника — решението зависи от това как къщата ще застане в парцела.

След почистването следва отстраняването на горния хумусен слой. Този слой съдържа органични материи, задържа влага и няма необходимата товароносимост за полагане на основи. Свалете го от цялата площ, върху която ще се строи, както и от околната работна зона. Не извозвайте този материал извън имота. Депонирайте го в ъгъла на двора, защото той ще бъде незаменим при последващото озеленяване и оформяне на градината.

Трасиране и какво казва почвата

Почистеният терен вече може да се трасира. Правоспособен геодезист пренася сградата от чертежа на място — забива колчета по осите ѝ и определя нивото, спрямо което ще се копае. Дотогава петното на къщата съществува само на хартия. Строителната площадка се открива официално, с протокол, а това става след издаденото разрешение за строеж.

Инженерно-геоложкото проучване е съседна тема, но мястото му е по-рано. Сондажите казват какво носи почвата и на каква дълбочина, а по тях се проектира фундаментът — затова докладът трябва да е налице, преди да е готов проектът, а не преди да дойде багерът. Ако не знаете какво има под имота, това е сред първите въпроси към проектанта; повече по темата има в проучването на строителен парцел.

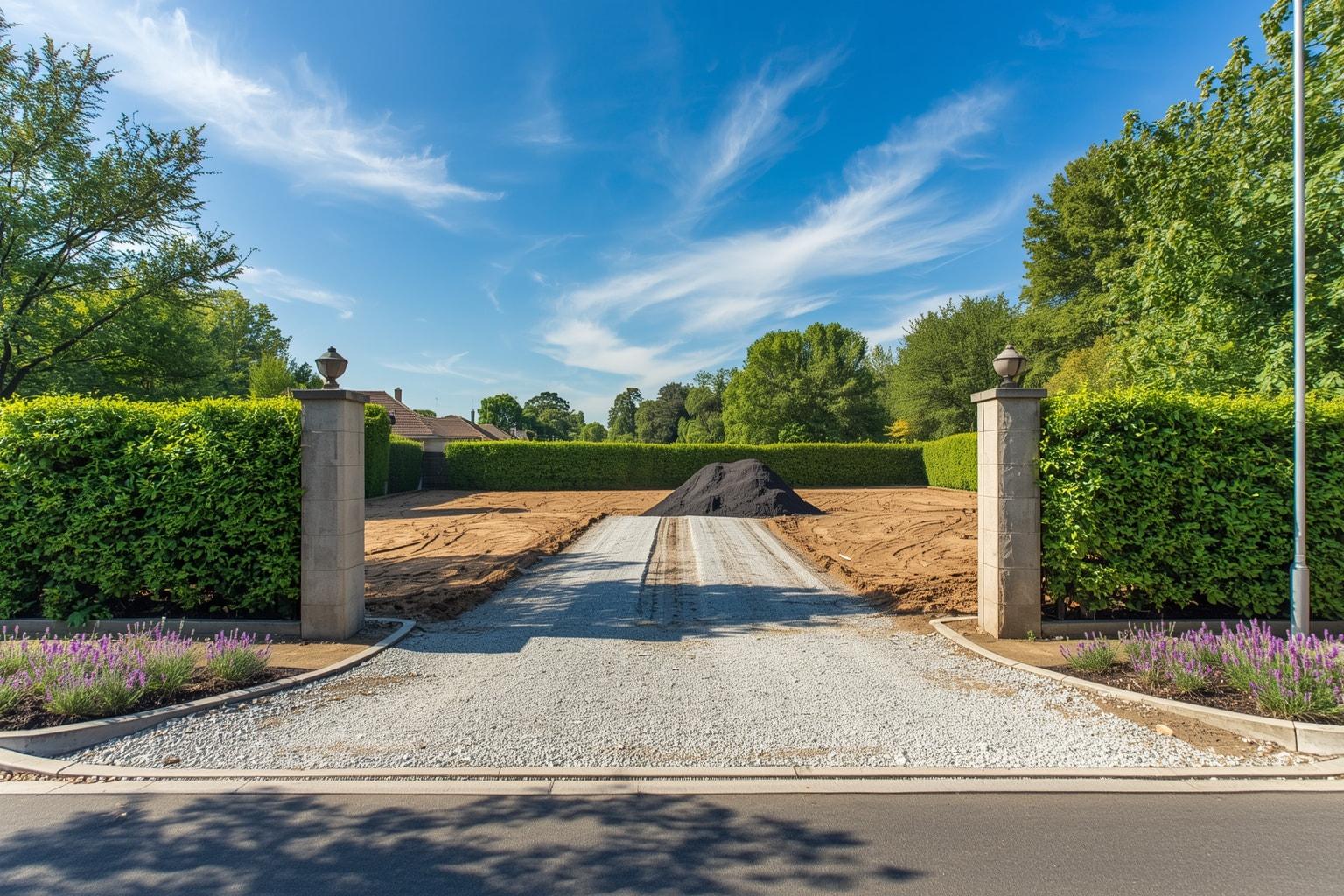

Насипаният подход издържа тежката техника и остава проходим и след дъжд.

Достъп за тежка техника и организация на пътя

Строителството изисква преминаването на камиони с инертни материали, бетоновози, багери, а често и мобилни кранове. Ако подходът към имота е тесен, неподдържан или с твърде голям наклон, доставката на материали може да бъде парализирана. Проверете състоянието на пътя извън имота, както и ширината на портала или входа, през който ще влизат машините.

Обърнете внимание на надвиснали дървета, ниско преминаващи кабели или съседски огради, които биха затруднили маневрирането. При мека или рохкава почва е необходимо да предвидите временно насипване на подхода с трошен камък или чакъл. Това осигурява стабилност на тежката техника и предотвратява затъването на камионите, особено при дъждовно време.

Временни връзки и осигуряване на ресурси

Строителната площадка се нуждае от постоянен източник на вода и електричество още от първия ден на работа. Водата е необходима за приготвяне на строителни разтвори, мокрене на бетонови елементи и хигиенни нужди. Електричеството захранва инструменти, осветление и помпи.

Ако в имота още няма постоянни партиди за ток и вода, подгответе временни връзки. Когато и това не е възможно преди началото на строежа, предвидете дизелов генератор с подходяща мощност и мобилни резервоари за вода. Мястото им не е дребна подробност: временното табло стои близо до входа, заключващо се и на сухо, а кабелите не бива да пресичат пътя на камионите — ако няма как, минават в защитен кожух или над земята. Резервоарът е най-полезен близо до мястото, където ще се приготвят разтвори, а генераторът — далеч от кътчето за почивка, заради шума и изгорелите газове.

Зониране на строителната площадка

Правилната организация на пространството вътре в парцела гарантира безопасност и ефективност. Хаотично разхвърляните материали бързо се увреждат от атмосферните условия или пречат на работата на майсторите. Едно правило подрежда всичко останало: първо очертайте пътя, по който камионът влиза, разтоварва и излиза, и чак тогава раздайте мястото наоколо. Зона, определена по свободното място, почти винаги се оказва точно там, откъдето после трябва да мине машина.

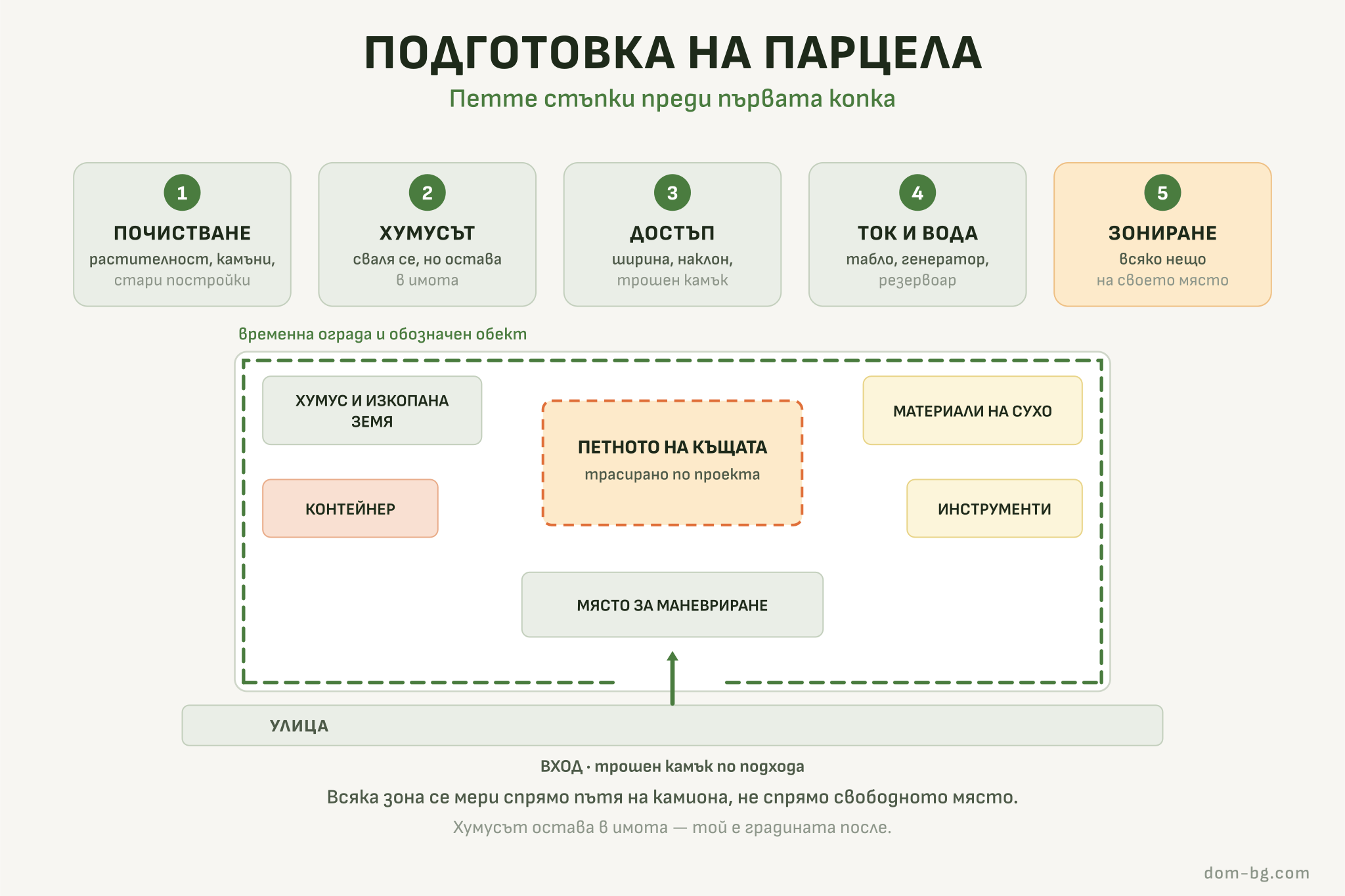

Ключови зони на подготвената площадка:

  • Подход и пространство за маневриране и спиране на тежките камиони.
  • Зона за депониране на изкопаната земя и хумуса, далеч от ръба на изкопа.
  • Площадка за складиране на сухи строителни материали, защитена от дъжд и пряка влага.
  • Място за контейнера за строителни отпадъци, до подхода, за да се сменя без маневри навътре.
  • Временно помещение или навес за съхранение на инструменти и за почивка на екипа.

Ограда, обозначаване и достъп до площадката

Оградената площадка не е формалност. Тя пази хората отвън — най-често деца и минувачи — и пази Вашите материали и инструменти. Временната ограда се вдига по границите на имота още преди първите доставки, с една ясна врата, която се заключва в края на деня. На видно място се поставя табелата на строежа с данните за обекта и за участниците в строителството, а вътре — предупредителни знаци там, където има изкоп или отвор.

Ако имотът е в населено място и подходът минава по тротоар или улица, уточнете предварително с общината какво е нужно за временното им заемане. Това се урежда преди първата доставка, не в деня, в който камионът вече е спрял пред входа.

Съвет

Съвет: Преди да започнете изкопните работи, проучете точното местоположение на всички съществуващи подземни проводи и тръби, ако има такива в имота. Случайното им прекъсване води до спиране на работата и излишни разходи.

Добрата подготовка се изплаща преди първата плоча

Подготовката на парцела е единственият етап, в който всичко още може да се премести без разход. Ден, отделен за изравняване на подхода, спестява седмица чакане на камион, който не може да влезе. Правилно депонираният хумус спестява купуване на земя за градината. Ясните зони спестяват материали, повредени от дъжд. Нищо от това не се вижда в готовата къща — вижда се само в графика и в сметката. Оттук нататък започва същинската последователност на етапите, а всеки от тях тръгва по-леко, ако площадката е готова.

Често задавани въпроси

Задължително ли е премахването на хумусния слой преди изкопаването на основите?
Да, отстраняването му е необходимо. Хумусът съдържа органични съставки, които се разлагат и променят обема си, което води до слягане на почвата и риск от увреждане на основите.
Как да предпазим парцела от свличане и вода при поройни дъждове по време на подготвителния етап?
Преди началото на изкопа е добре да направите временни отводнителни канавки около работната зона. Те отклоняват дъждовната вода извън пределите на бъдещите основи. Ако имотът е с наклон, помислете накъде отива водата и след строежа — темата е разгледана в отводняването на двора.
Кога е най-подходящият сезон за подготовка на парцела?
Най-удобни са късната пролет и ранната есен, когато земята не е нито размекната от дълги дъждове, нито замръзнала. Земните работи в мокър период означават затъващи машини и разкалян подход, а при замръзнала почва изкопът върви бавно и скъпо. Ако все пак се работи в дъждовен сезон, насипаният подход и отводнителните канавки не са пожелателни, а задължителни.
