Ръководство

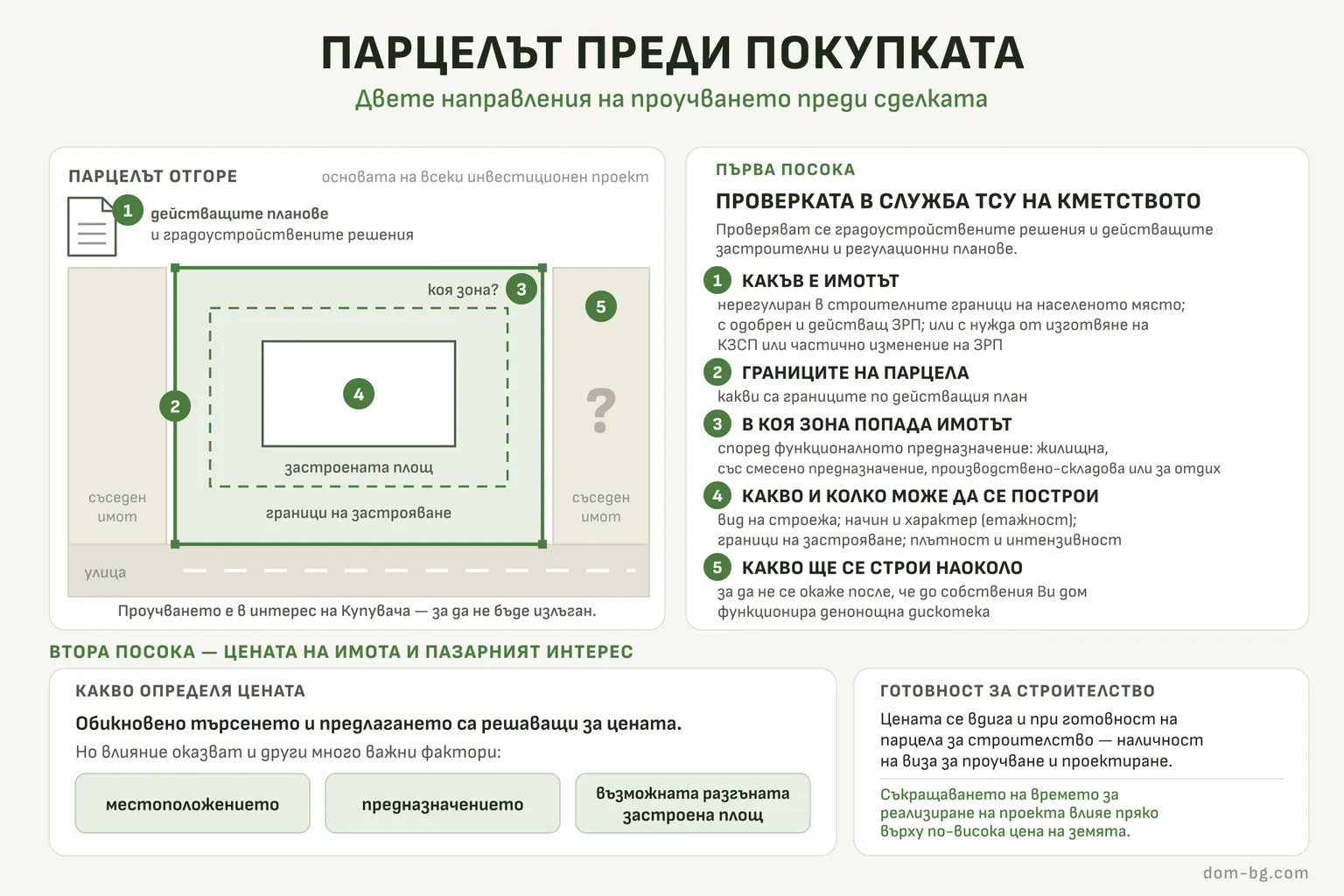

Проучване на строителен парцел
В интерес на Купувача на строителен парцел, за да не бъде излъган, е предварително да направи основно проучане, независимо от това дали сам ще строи или със строителен предприемач. Проучванията трябва да бъдат най-вече в две направления:
Направление първо: какво може да се строи в парцела
1. Възможности за използване на парцела за строеж. Необходимо е в служба ТСУ на съответното кметство да се проверят градоустройствените решения и действащите застроителни и регулационни планове. Изяснява се и какъв е имота: нерегулиран в строителните граници на населеното място, строителен парцел с одобрен и действащ ЗРП, или строителен парцел, за който е необходимо да се изготви КЗСП или частично изменение на ЗРП. Така се добива представа какви са границите на парцела, в каква зона (според функционалното й предназначение) попада имота (жилищна, със смесено предназначение, производствено-складова или за отдих), какъв е вида на строежа, начина, характера (етажност) и границите на застрояване, плътност и интензивност на застрояване, и др. Добре е да се провери какво ще се строи наоколо, за да не се окаже впоследствие например, че до собствения Ви дом или хотел функционира денонощна дискотека.
Имената на звената и на плановете се смениха през годините, въпросът остана същият. Днес материята се урежда от Закона за устройство на територията, обн. ДВ, бр. 1 от 2 януари 2001 г., а планът, който казва какво може да се построи в конкретния имот, е подробният устройствен план. Чл. 12, ал. 2 го формулира пряко: застрояване се допуска само ако е предвидено с влязъл в сила подробен устройствен план и след промяна на предназначението на земята, когато това се изисква по реда на специален закон. Кой план какво урежда, е разгледано в какво е ЗРП и КЗСП.
Проверете и дали имотът изобщо е урегулиран. По § 5, т. 11 от допълнителните разпоредби урегулиран поземлен имот е този, за който с подробен устройствен план са определени граници, достъп от улица, път или алея, конкретно предназначение и режим на устройство. Достъпът не е подробност: по чл. 14, ал. 4 урегулираните имоти имат задължително лице (изход) към улица, към път или по изключение към алея в парк. Колко голям трябва да бъде имотът при урегулиране за ниско жилищно застрояване, е в чл. 19, ал. 1 — например най-малко 14 м лице и 300 кв.м повърхност в градовете. Списъкът по видове населени места е в минималните размери на урегулираните поземлени имоти.
Тези размери засягат пряко и купувача. По чл. 200, ал. 1 реално определени части от поземлени имоти в границите на населените места и селищните образувания могат да се придобиват чрез правни сделки или по давност само ако са спазени изискванията за минималните размери по чл. 19. Купувате ли „парче“ от по-голям двор, това се проверява преди цената и преди гледката.
Документите, с които се проверява един парцел
- Скица на поземления имот от кадастралната карта — от Агенцията по геодезия, картография и кадастър, включително през портала ѝ за електронни услуги.
- Извадка от действащия подробен устройствен план — от общината. Показва предвижданията и за Вашия имот, и за съседните.
- Виза за проектиране, ако вече е издадена.
- Справка за тежести — ипотеки, възбрани, вписани договори. Направете я преди сделката, не в деня на сделката.
- Данни за мрежите — къде минават водопроводът, канализацията и електрозахранването и на какво разстояние са от границата на имота.
Какво ще се строи наоколо
Предвижданията за съседните имоти се проверяват в общината, а не по разказ на съседа. Изработеният проект за подробен устройствен план се съобщава от общината с обявление, а по чл. 128, ал. 2 самият проект се публикува на интернет страницата на съответната община. При по-големите обхвати обявлението се обнародва и в „Държавен вестник“. Отделно чл. 5а възлага на министъра на регионалното развитие и благоустройството да поддържа Единен публичен регистър по устройство на територията на страницата на министерството.
Съвет
Направление второ: цената и пазарният интерес
2. Цена на имота в момента и пазарният интерес. Обикновено търсенето и предлагането са решаващи за цената. Но тук влияние оказват и други много важни фактори: местоположението, предназначението и възможната разгъната застроена площ, която може да се постигне върху парцела. Цената се вдига и при готовност на парцела за строителство – наличност на виза за проучване и проектиране и т.н.
Тази готовност не е усещане, а документ. Визата за проектиране по чл. 140, ал. 2 представлява копие (извадка) от действащ подробен устройствен план с обхват имота и съседните му имоти, с означени налични сгради и с нанесени линии на застрояване и допустими височини, плътност и интензивност на застрояване. За обикновената къща в населено място визата се издава от главния архитект на общината, а срокът по чл. 140, ал. 7 е един месец от постъпване на заявлението. Какво означават плътността и интензивността за размера на бъдещата къща, е обяснено в плътност и интензивност на застрояване.
По чл. 140а възложителят може още със заявлението за виза да поиска и изходните данни за присъединяване към мрежите на техническата инфраструктура — общината ги събира служебно от експлоатационните дружества. Такава виза е основание за сключване на договорите за присъединяване, ако в едногодишен срок от влизането ѝ в сила инвестиционният проект бъде внесен за съгласуване и одобряване. Изтече ли срокът, изходните данни се искат наново.
Какво може да оскъпи строежа върху конкретния парцел
Два парцела с еднаква площ и еднакви показатели могат да излязат различно при строеж. Наклонът променя обема на изкопите и може да наложи подпорни стени. Колкото по-далече от имота минават водопроводът и електрическата мрежа, толкова по-дълга и по-скъпа излиза връзката до тях. Тесният подход може да спре бетоновоза и крана, а при сглобяемите къщи достъпът за камион и кран е част от сметката. Тези неща се виждат при оглед на място и рядко личат от обявата.
Ако някой Ви убеждава, че „документите се вадят в движение“, помнете реда: първо имотът и планът, после инвестиционният проект и чак тогава разрешението за строеж, което по чл. 148, ал. 2 се издава от главния архитект на общината. Самият чл. 148, ал. 1 е кратък: строежи могат да се извършват само ако са разрешени съгласно този закон.
Парцелът е в основата на всеки инвестиционен проект, а целта на инвестицията е да се реализира определена доходност. Съкращаване на времето за реализиране на проекта пряко влияе върху една по-висока цена на земята. Как къщата ляга в него след покупката е разгледано в разполагането ѝ спрямо вход, изглед и съседи, а какво се прави с терена преди строежа — в подготовката на парцела.
Често задавани въпроси
Мога ли да разчитам на думите на продавача какво може да се строи?
Трябва ли ми виза за проектиране още преди покупката?
Земеделска земя става ли за къща?
Купувам част от по-голям двор — има ли пречка?
Може да използвате този материал
Откъс до два абзаца — свободно, стига да сложите линк към оригинала. Цялата статия — само ако страницата Ви сочи към оригинала с rel="canonical". Пълните условия.
