Изкопни работи: какво се копае и какво може да се обърка

Един ден с багер решава неща, които после се поправят с бетон. Какво определя дълбочината, защо стените не са отвесни и къде отива изкопаната земя.

Екипът на DOM-BG7 август 2026 г.4 мин. четене

Багерът идва сутринта и до вечерта парцелът изглежда неузнаваемо. Точно затова изкопът се приема за груба работа — машина, земя и един ден. Всъщност това е етапът, в който се правят най-скъпите за поправяне грешки, защото всичко след него стъпва буквално върху него.

Добрата новина е, че решенията тук са малко на брой и са ясни. Лошата е, че почти всички се вземат преди машината да е дошла. Предният етап — подготовката на парцела — вече е свършил своята част; оттук нататък се копае.

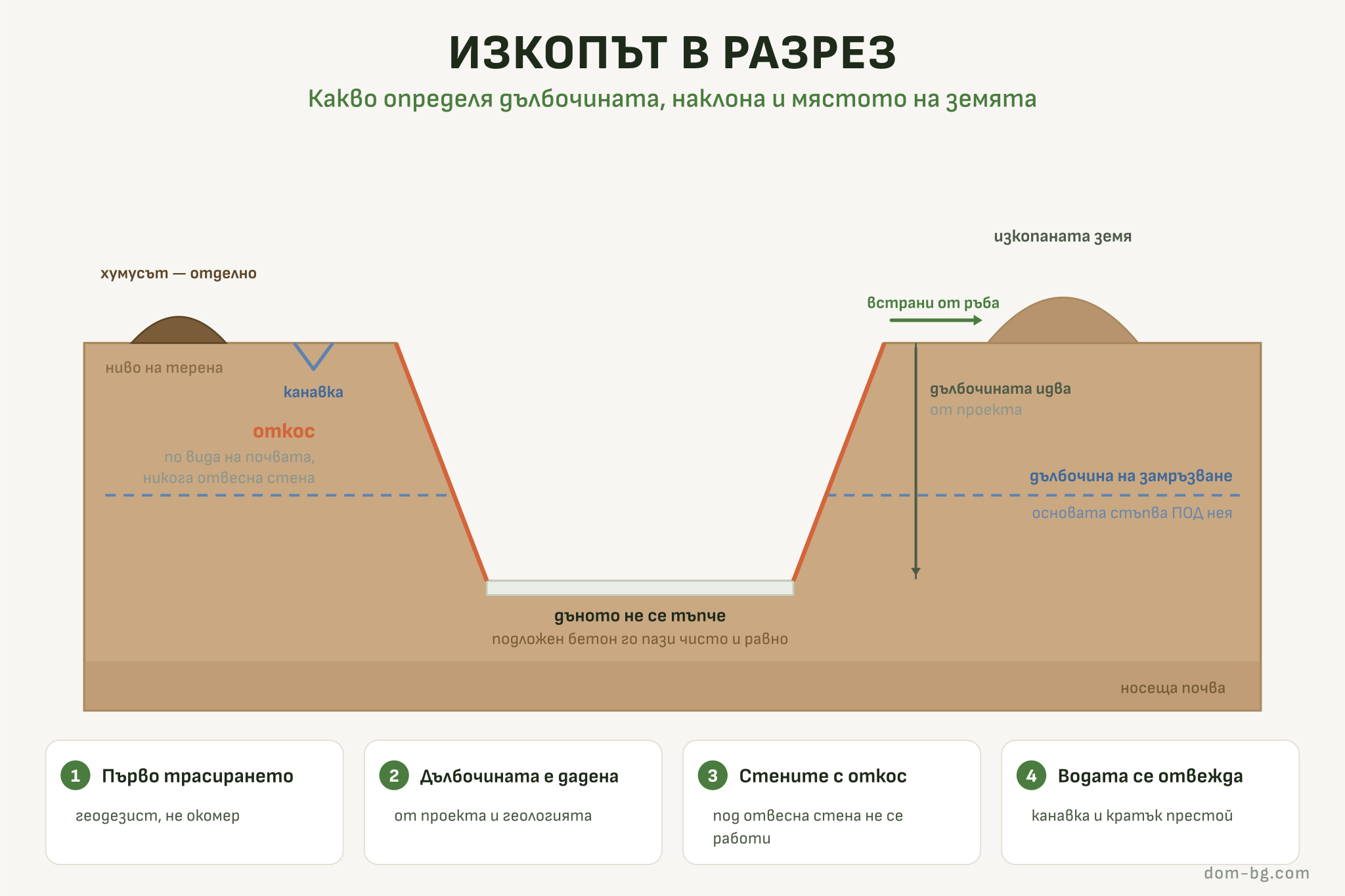

Принципен разрез. Дълбочината и наклонът се определят от проекта и от почвата на конкретния имот.

Изкопът тръгва от трасирането, не от багера

Преди първото загребване сградата вече трябва да е пренесена на място от правоспособен геодезист: колчета по осите и определено ниво, спрямо което се мери всичко надолу. Багерист, който копае „по окомер“ спрямо оградата или спрямо съседната къща, ще Ви извади изкоп, който изглежда правилен и не е.

Затова колчетата се пазят. Ако при работата някое бъде избутано или затрупано, това не се оправя с преценка на място — геодезистът се вика отново. Един час чакане е несравнимо по-евтино от къща, преместена с половин метър.

Дълбочината идва от проекта, а не от терена

Колко дълбоко се копае не е въпрос на преценка на обекта. Дълбочината е записана в конструктивната част на проекта и стъпва на две неща: какво носи почвата на този имот според инженерно-геоложкото проучване и до каква дълбочина замръзва земята в района. Основата стъпва под замръзващия слой, защото почва, която зимата повдига и лятото сляга, чупи всичко над себе си.

Ако някой предлага да се копае „както обикновено“, това е моментът да попитате обикновено за кой имот. Съседният парцел може да има съвсем друга почва на същата улица.

Стените на изкопа не са отвесни без причина

Земята не стои изправена сама. Отвесната стена на изкоп изглежда спретнато и е най-опасното нещо на площадката — тя се свлича без предупреждение, обикновено след дъжд и обикновено върху човек. Затова стените се правят с наклон навън или се укрепват, а какъв точно наклон издържа зависи от вида на почвата.

Внимание

Никой не влиза и не работи под отвесна стена на изкоп — нито за минута, нито „само да измерим“. Ако изкопът е дълбок и мястото не позволява откос, укрепването е част от работата, а не допълнителна услуга.

Водата е най-честата изненада

Отвореният изкоп събира две води: дъждовната отгоре и подпочвената отдолу. И двете размекват дъното, а размекнатото дъно вече не е това, върху което е сметнат фундаментът. Затова около изкопа се прави канавка, която отклонява повърхностната вода, а самият изкоп не се оставя отворен по-дълго от нужното.

Ако се появи подпочвена вода, това не е повод за паника, а за обаждане на проектанта — решението е техническо и се взема за конкретния случай. Накъде тръгва водата в двора и след строежа е разгледано в отводняването на двора.

Изкопаната земя има две съдби

Хумусът вече е свален отделно и стои настрана — той е градината после. Останалата изкопана земя обаче е много и заема място. Част от нея ще потрябва за обратен насип около основите, останалата се извозва.

Къде застава купчината не е дребна подробност: далеч от ръба на изкопа, за да не го натоварва, и извън пътя на камионите. Това е същото зониране, което се прави още при подготовката на парцела — и е причината то да се прави преди, а не докато машините вече работят.

Дъното се пази, а не се тъпче

Последните сантиметри до проектното ниво се изкопават внимателно и по възможност малко преди бетона. По готовото дъно не се минава с машина и не се ходи повече от необходимото — разровеният и разкалян пласт вече не е недокоснатата почва, на която е сметнат фундаментът.

Затова често се полага тънък изравнителен слой бетон веднага след изкопа. Той не носи нищо; работата му е да запази дъното чисто, сухо и равно, докато се връзва армировката. Върху него ляга фундаментът.

Един ден работа, който се вижда години

Изкопът е кратък етап с дълга сянка. Точното трасиране, дълбочината от проекта, безопасните стени, отведената вода и запазеното дъно — това са пет неща и всяко от тях се решава за минути, ако е помислено предварително, и струва седмици, ако не е. Следващото, което ляга в този изкоп, е фундаментът, а целият ред на етапите е описан в от проекта до ключа.

Често задавани въпроси

Може ли изкопът да се направи по-плитък, за да се спести?
Не. Дълбочината идва от конструктивния проект и от почвата под конкретния имот. Спестеното тук се плаща с пукнатини после, а те не се поправят евтино.
Колко време може да престои отворен изкоп?
Колкото по-малко, толкова по-добре, и това не е удобство, а техническо изискване: всеки дъжд размеква дъното и стените. Ако престоят е неизбежен, изкопът се пази — канавка около него и защита на дъното.
Кой отговаря, ако при копаене се скъса подземен проводник?
Затова местоположението на съществуващите подземни трасета се проучва предварително, преди машината да дойде. Спирането на работата и възстановяването се плащат, а отговорността се урежда по договора — това е и една от причините за независимия строителен надзор.
