Въвеждане в експлоатация на строежите

Екипът на DOM-BG27 юли 2026 г.6 мин. четене

Къщата е завършена, дворът е подравнен, ключът е в ръката Ви — и въпреки това строежът още не е приключил. Остава процедурата, с която сградата официално се признава за годна за ползване. Тя се движи по документи, има свой ред и свои участници. Добре е да знаете как изглежда, преди да стигнете до нея, защото част от подготовката ѝ се прави много по-рано.

Въвеждането в експлоатация на строежите се регламентира в Наредба 2 от 31.07.03 г.

Според чл. 2 от Наредбата, началникът на Дирекцията за национален строителен контрол (ДНСК) или упълномощено от него лице издава разрешение за ползване на строежите въз основа на: окончателен доклад, съставен от лицето, упражняващо строителен надзор за строежите от първа, втора и трета категория по чл. 137, ал. 1, т. 1, 2 и 3 на ЗУТ и Протокол обр.16 за установаване годността за ползване на строежа, съставен от Държавна приемателна комисия (ДПК), съгласно Наредба 3 от 2003 г. за съставяне на актове и протоколи по време на строителството с предложение за издаване на разрешение за ползване.

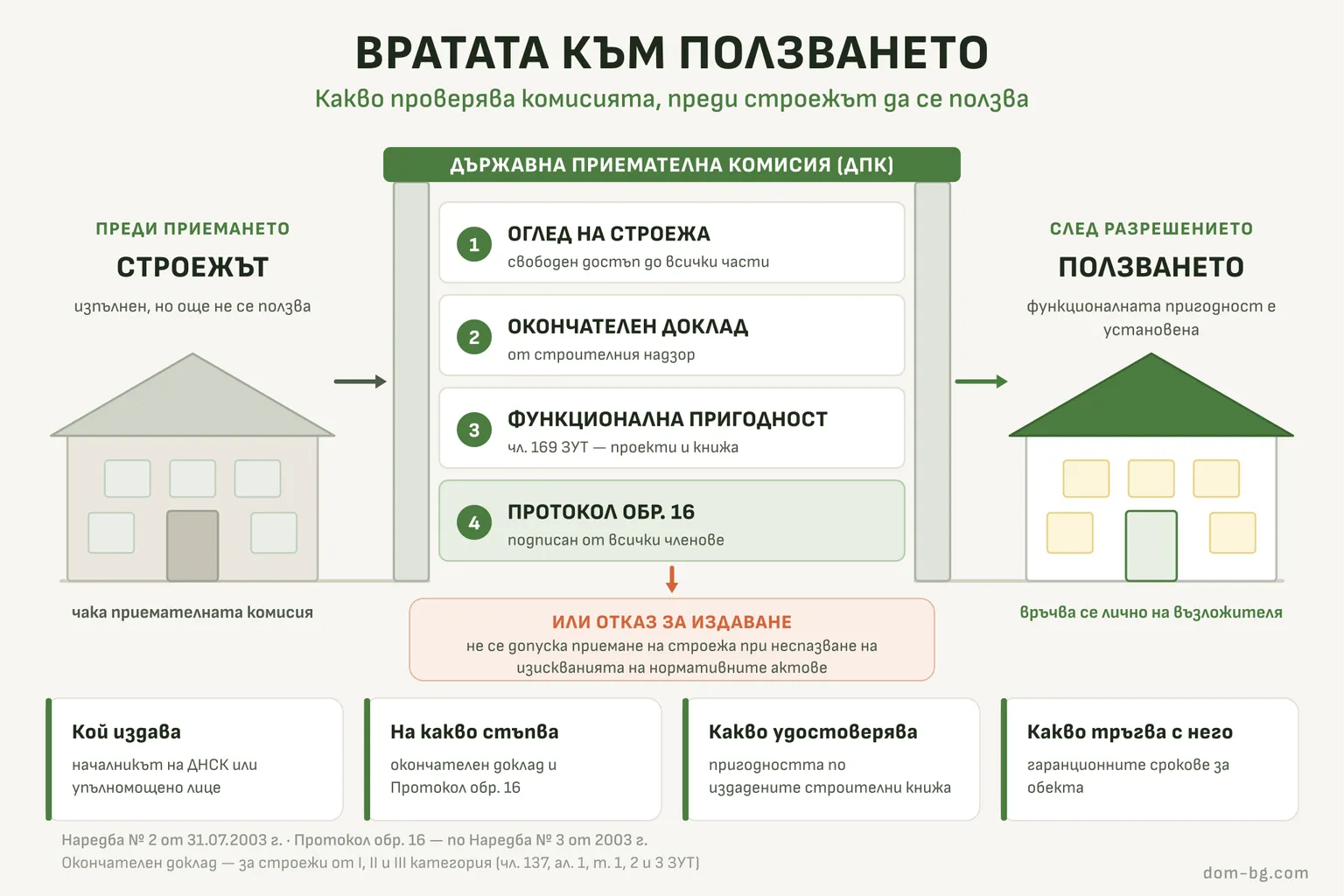

Какво проверява приемателната комисия

Членовете на Държавна приемателна комисия имат право на свободен достъп до всички части на строежа. Лицето, упражняващо строителен надзор, запознава ДПК с изпълнения строеж, съгласно съставения окончателен доклад и приложената документация към него. Комисията установява изпълнението на строежа и неговата функционална пригодност съобразно издаденото разрешение за строеж, одобрени проекти или заверената документация и действащата нормативна уредба по изпълнението и приемането на строителството в съответствие с чл. 169, ЗУТ.

Държавна приемателна комисия въз основа на огледа на строежа, представените документи, разискванията на нейните заседания и становища на членовете й, съставя Протокол обр.16 с предложение за издаване на разрешение за ползване или отказ. На последното заседание на комисията Председателят на ДПК организира подписването от всички членове на комисията на Протокола обр. 16 за установаване годността за ползване на строежа. Не се допуска приемане на строежа при неспазване на изискванията на нормативните актове.

Предложение за отказ не е катастрофа. То означава, че нещо в изпълнението или в документацията не отговаря на одобрените проекти и на нормативната уредба. Работата се довършва, документите се допълват и процедурата продължава оттам. Затова е по-евтино несъответствията да се хващат по време на строежа, а не на последното заседание — тогава поправката вече е разваляне на завършена работа.

Кой издава документа зависи от категорията на строежа

ЗУТ разделя строежите на категории и от категорията зависи пред кой орган минавате. Първа, втора и трета категория стигат до ДНСК — това е редът, описан по-горе. Строежите от четвърта и пета категория не получават разрешение за ползване от ДНСК, а удостоверение за въвеждане в експлоатация, което се издава от общината; правното основание е чл. 177, ал. 3 от Закона за устройство на територията. Коя точно е категорията на Вашия строеж, е разгледано в категория на строежите. Ако не сте сигурни, попитайте строителния надзор още в началото — от отговора зависи къде ще подадете документите и какъв документ ще получите накрая.

Инфо

Двата документа водят до едно и също: сградата може да се ползва. Различават се органът и името — разрешение за ползване от ДНСК при първа, втора и трета категория, и удостоверение за въвеждане в експлоатация от общината при четвърта и пета.

Какво се събира в папката

Процедурата се движи от документи, а те се събират през целия строеж, не в последната седмица. Общинската услуга за въвеждане в експлоатация на строежи от четвърта и пета категория изброява какво се иска. Списъкът по-долу следва този на Столична община — в другите общини се различава по детайли, затова проверете описанието на услугата в своята община. Дава добра представа какво ще Ви трябва и при по-висока категория.

Какво се иска по общинската услуга за четвърта и пета категория

  • Документ за собственост или за учредено право на строеж.
  • Окончателен доклад на лицето, упражняващо строителен надзор, заедно с приложенията към него — разрешението за строеж, протокола за строителна линия и ниво, акта за приемане на конструкцията и констативния акт с протоколите от изпитванията.
  • Заверената заповедна книга на строежа.
  • Документи, доказващи съответствието на вложените строителни продукти с изискванията към тях.
  • Договори с експлоатационните дружества за присъединяване към мрежите.
  • Документ от Агенцията по геодезия, картография и кадастър за предадената изпълнителна документация, когато се изисква.
  • Технически паспорт на сградата.

Папката се води от лицето, упражняващо строителен надзор — то съставя окончателния доклад и отговаря за пълнотата на актовете. Какво върши надзорът и защо не е формалност, е разгледано в независим строителен надзор. Вашата работа като възложител е да не оставяте празни места: липсващ документ за вложен продукт или неподписан акт спира процедурата също толкова сигурно, колкото и недовършена работа на обекта. Редът на самите актове преди това е описан в акт образец 15 и в протокола по образец 16.

Разрешението за ползване

Разрешението за ползване на строежа се връчва лично на възложителя или упълномощено от него лице.

Протокол обр. 16 е основание за издаване на разрешение за ползване на строежа или отказ за издаване на същото.

Разрешението за ползване е документ, с който се установява функционалната пригодност на строежа за ползване, съобразно издадените строителни книжа. Какви срокове тръгват с него е изброено в гаранционните срокове за строителни обекти.

Пазете документа заедно с разрешението за строеж, одобрените проекти и техническия паспорт. Може да Ви потрябват при продажба, при кандидатстване за кредит, при застраховане на сградата и при следващ ремонт, за който се иска проект.

Какво да свършите, докато още се строи

Голяма част от последната стъпка се решава месеци преди нея. Всичко, което накрая ще стои в папката, се създава на обекта — в деня, в който съответната работа е свършена, и от хората, които са я свършили.

Кое си струва да е готово преди края

  • Актовете се подписват в момента, в който съответната работа приключи, а не по спомен накрая.
  • Скритите работи се снимат и описват, преди да бъдат покрити.
  • Декларациите за вложените продукти се събират при доставката, докато има от кого.
  • Присъединяването към мрежите се движи успоредно със строежа, а не след него.
  • Всяко отклонение от одобрените проекти се обсъжда с проектанта и с надзора веднага.

Внимание

Комисията сверява изпълнението с разрешението за строеж и с одобрените проекти. Промяна, направена „в движение“ на обекта, трябва да мине през проектанта и да влезе в книжата, докато строежът върви. Иначе изплува чак на приемането, когато поправката ѝ струва много повече.

Въвеждането в експлоатация е последната стъпка от един дълъг ред, а не отделна формалност накрая. Целият път — от проекта до ключа — е описан в етапите при строеж на сглобяема къща.

Често задавани въпроси

Каква е разликата между разрешение за ползване и удостоверение за въвеждане в експлоатация?
Органът и категорията на строежа. Разрешението за ползване се издава от ДНСК за строежите от първа, втора и трета категория. За строежите от четвърта и пета категория общината издава удостоверение за въвеждане в експлоатация — правното основание е чл. 177, ал. 3 от ЗУТ. Резултатът и за двете е един: строежът е приет за ползване.
Кой подава документите — аз или строителят?
Документацията се води от лицето, упражняващо строителен надзор — то съставя окончателния доклад и приложенията към него. Разрешението за ползване обаче се връчва лично на възложителя или на упълномощено от него лице. Уговорете още в договора кой внася заявлението и кой ще получи готовия документ, за да не се окаже накрая, че всеки е чакал другия.
Какво става, ако комисията предложи отказ?
Отказът сочи конкретно несъответствие — с одобрените проекти, с разрешението за строеж или с нормативната уредба. Строежът не се приема, докато то стои. Практическото следствие е просто: отстранява се посоченото и процедурата продължава. Затова поискайте забележките в писмен вид, а не като разговор.
Трябва ли ми технически паспорт на къщата?
Техническият паспорт фигурира сред документите, които общината иска при въвеждане в експлоатация на строежи от четвърта и пета категория. Той се съставя, докато строежът върви, а не след като е приет — затова питайте надзора кога и от кого ще бъде изготвен, още преди работата да е към края си.
