Ръководство
Акт образец 15
Констативният акт Образец 15 е документ между строителя и инвеститора, ако обектът е изграден чрез възлагане на стопанска организация или само от инвеститора, ако обекта се изпълнява по стопански начин. С какво завършва строежът след него — в протокола по образец 16.

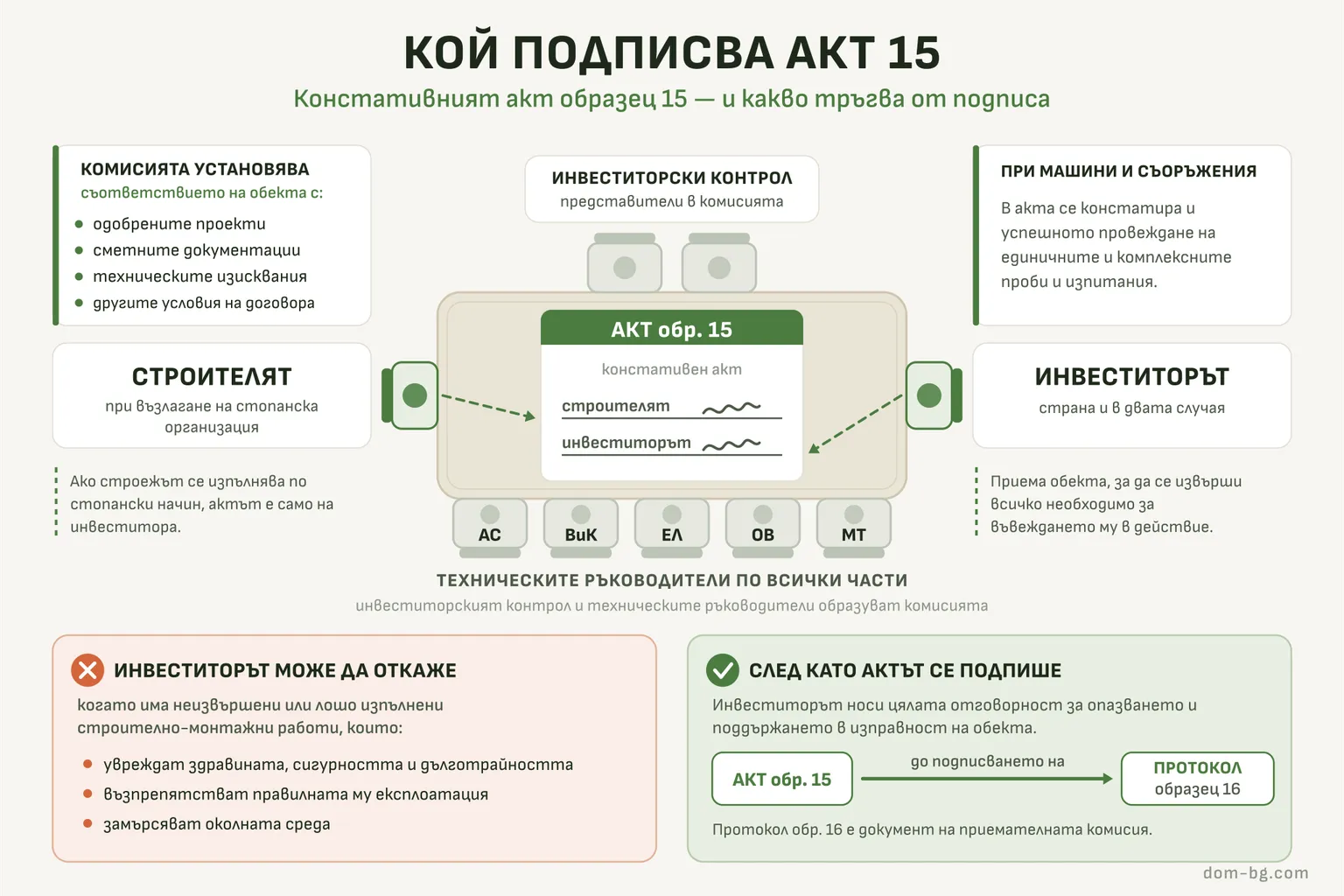

Комисия с представители на Инвеститорския контрол и на техническите ръководители по всички части АС, ВиК, ЕЛ, ОВ и МТ установява съответствието на обекта с одобрените проекти и сметни документации, техническите изисквания и другите условия на договора. Ако има машини и съоръжения в акта се констатира и успешното провеждане на единичните и комплексни проби и изпитания.
Отразява се и приемането на обекта от инвеститора за извършване на всичко необходимо с цел въвеждането му в действие. Инвеститорът може да откаже да подпише АКТ 15, когато има неизвършени или лошо изпълнени строително-монтажни работи, които увреждат здравината, сигурността и дълготрайността на обекта, възпрепятстват правилната му експлоатация и замърсяват околната среда.
Кой участва и какво проверява комисията
Проверката не е само общ оглед на готовата сграда. Тя върви по части — АС, ВиК, ЕЛ, ОВ и МТ — и всяка част има свой технически ръководител, който потвърждава, че изпълненото отговаря на проекта по неговото направление. Затова констатациите в акта идват от комисия, а не от един човек.
Практическото следствие за Вас е просто: гледайте всяка част поотделно. Ако водопроводът е изпълнен по проект, а електрическата инсталация не е, това са два различни въпроса, с различни хора насреща, и се решават поотделно. Кой следи изпълнението през целия строеж, а не само в деня на приемането — в независимия строителен надзор.
Какво да проверите, преди да подпишете
Огледът преди подписа се прави, докато отговорността за обекта още не е преминала у Вас. Затова му отделете отделен ден, а не половин час между два други ангажимента. Носете чертежите и вървете по тях, помещение по помещение.
Кратък списък за деня на огледа
- Сверете размерите, отворите и разположението на инсталационните точки с чертежите.
- Пуснете инсталациите, вместо да гледате дали са монтирани: вода по всички кранове, ток по контактите, отоплението в работен режим.
- Отворете и затворете всяка врата и всеки прозорец докрай, включително тези, до които не се стига лесно.
- Огледайте завършените повърхности на дневна светлина — пукнатини, петна, неравности, следи от влага.
- Ако има машини и съоръжения, поискайте резултатите от проведените проби и изпитания.
- Запишете всяка забележка на място — с дата, точно място и снимка.
Съвет
Отказът да подпишете не е скандал
Възможността за отказ съществува, защото подписът има тежест. Тя обаче е обвързана с конкретни основания, а не с общо недоволство — затова преди огледа прочетете отново кои са те и ги дръжте наум, докато обикаляте обекта. Разликата между „не ми харесва“ и „не е изпълнено по проекта“ е разликата между разговор и основание.
Конкретният отказ върши работа, общият — не. Оценката „лошо изпълнено“ лесно се превръща в спор за думи. Списък от точки — какво не е направено и къде точно се намира — дава на строителя ясна задача, а на Вас — проверим резултат. Дребните несъответствия рядко налагат отказ; те се записват и се проследяват до отстраняването им.
Какво се променя за Вас след подписа
ВАЖНО!
След подписването на АКТ 15 инвеститорът носи цялата отговорност за опазването и поддържането в изправност на обекта до подписването на Протокол по образец 16, който е документ на приемателната комисия на обекта. Кои срокове започват да текат оттам нататък — в гаранционните срокове.
На практика това означава няколко неща още от същия ден. Заключете обекта и си водете отчет на ключовете — за да знаете кой има достъп и защо. През зимата внимавайте с водата в инсталациите. Пазете завършените повърхности, защото следващите доставки и посещения минават точно през тях. Проверете и дали застраховката, която имате, покрива сградата в това състояние — това е разговор с Вашия застраховател, не със строителя.
Къде стои актът сред останалите документи
Строежът минава през поредица документи — от разрешението за строеж до момента, в който сградата може да се ползва по предназначение. Акт образец 15 стои близо до края на тази поредица, но не е нейният край: с него строежът се приема, а не се пуска в експлоатация. Какво следва оттам нататък, е разгледано във въвеждането в експлоатация на строежите.
Ако строите къща, помага да видите цялата последователност наведнъж, вместо документ по документ. Тя е описана в етапите при строеж на сглобяема къща — там се вижда къде в реалния календар попада приемането и колко работа остава след него.
Често задавани въпроси
Кой подписва акт образец 15?
Какво да правя, ако забележките ми са дребни?
Мога ли да се нанеса веднага след акт 15?
Струва ли си да водя независим специалист на огледа?
